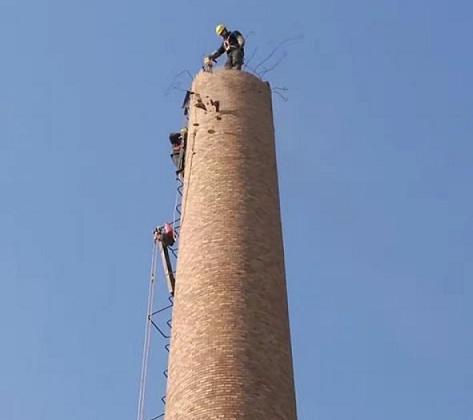

煙囪人工拆除-安全快捷
人工拆除水泥煙囪施工操作:煙囪人工拆除、水泥煙囪拆除、混凝土煙囪人工拆除、95m砼凝土煙囪,位于該廠廠區內,因四周緊靠廠房,無法使用定向爆破,上級主管部門和廠領導研究決定對該砼煙囪進行人工拆除,為此編制95m砼煙囪拆除作業方案。
二、煙囪人工拆除施工準備
2.1、技術人員必須詳細熟悉煙囪結構,并對作業人員進行周密細致的安全技術交底,技術負責人要到現場指揮施工。
2.2、拆除施工開始前,先將電線,管道等通往拆除煙囪的支線切斷。
2.3、拆除煙囪前,在四周圍設置安全圍攔,距煙囪筒壁15m范圍內設置安全警戒區。設警示標志,禁止非工作人員入內。
三、煙囪人工拆除施工方法:
3.1、拆除設備采用自制內自落式操作平臺。
⑴自落式內操作架采用Φ48×3.5mm扣件式架管,落在煙囪內襯上。四周與混凝土筒壁頂緊,以確保操作架的穩定。
⑵自落式內操作架要求鋪板緊密穩固。施工過程中必須確保操作人員安全帶著力點,以確保施工安全。
3.2、首先拆除煙囪內襯500mm,然后采用電鎬拆除砼筒壁,以10cm高為一個拆除單位,分層向下拆除。
3.3、人員上下及垂直運輸,利用原煙囪留置的外爬梯。
3.5拆除的砼等材料通過煙囪內,白天拆除,晚上用鏟車裝渣,自卸汽車及時運走。
3.6拆除施工工序
①拆除耐火磚——②自落操作架并加固處理——③電鎬分解砼——○4割斷鋼筋——○5清理廢渣
四、煙囪人工拆除施工部署
在施工管理、質量管理、技術管理、進度安排及安全和文明施工等方面,嚴格按國標《建筑拆除工程安全技術規范》要求進行、現行施工規范進行。我司將采用先進的施工工藝和機械設備,以“安全、優質、高速、低耗”的水平完成任務。
4.1、施工組織管理機構根據工程的特點,設置煙囪拆除項目部,選派施工經驗豐富的優秀項目經理,采用項目法施工,在公司的直接組織領導下,人、財、物給予充分保證,在項目經理的領導下,由施工技術、安全、質量、物資供應、保安各部門對工程質量、技術、安全、進度、文明施工、成本等進行管理、控制。施工班組由操作熟練、經驗豐富的操作工組成,專業工種均持證上崗。
4.2、職業健康安全目標
4.2.1無重大傷亡、設備、火災事故。
4.2.2職業健康監護率100﹪。
4.3文明施工目標:達到市文明工地要求。
4.4工期目標:50日歷天。
五、煙囪人工拆除進度計劃
總工期目標:50天
1、施工準備和設備組裝:工期10天
2、▽80m至▽40m,平均每天拆2m左右,工期20天。
3、▽40m至▽14m,平均每天1.5m,工期17天。
4、▽14m至▽±0.00機械拆除(炮機)工期3天。
六、勞動力組織計劃
七、主要機械設備
八、安全防護措施:
8.1、項目經理對拆除工程的安全生產負全面領導責任,項目經理部設專職安全員及現場保安,檢查落實各項安全技術措施。
8.2、煙囪人工拆除工程施工區域設置硬質封閉圍擋及醒目警示標志,圍擋高度1.8米,非施工人員不得進入施工區,派保安監管。
8.3、拆除施工采用的腳手架、安全網,由專業人員按方案搭設,驗收合格后方可使用。
8.4、高空、危險作業人員配備相應的勞動保護用品,并正確使用。
8.5、拆除用的設施(外架)設置避雷裝置。
8.6、特種作業人員必須持證上崗,并必須定期進行體格檢查。
8.7、沿煙囪底外邊5m范圍搭設雙層安全防護棚,防護棚搭設應外高內地,坡度控制在15°左右。
8.8、掌握氣象信息,遇到六級以上強風,濃霧等惡劣氣候,嚴禁進行拆除作業。
8.9、暴風雨過后,必須對高處作業安全設施逐一加以檢查,發現有松動、變形、損壞或脫落等現象,應立即修理完善。
8.10、維護現有運輸道路,修設排水溝,做到有組織排水,以保證道路的暢通,雨后不陷、不滑、不積水。
8.11、所有機械棚要搭設嚴密,防止漏雨。機電設備采取防雨、防雷措施,安裝接地安全裝置,配電箱的漏電保護裝置要可靠。
8.12、對所有煙囪人工拆除施工人員進行上崗前的安全培訓,組織學習相關法律法規文件。
8.13、做好各項安全交底。施工班組每日召開班前會,由專職安全員進行有針對性的安全教育。
8.14、高空作業必須掛安全帶,進入現場必須戴安全帽,嚴禁高空投擲工具。
8.15、在完成外操作架下降過程后,必須在鋼絲繩下部向上塞三角木尖,以保證鋼絲繩和砼筒壁緊密連接。
- 2025-05-06普洱水泥庫清庫公司案例分析:實戰中的安全與效率深度剖析
- 2025-05-06延安水泥庫清庫公司:專業清庫,安全為先
- 2025-04-29西安水泥庫清庫公司:專業團隊,清庫工作的堅實保障
- 2025-04-29大慶水泥庫清庫公司:安全為先,鑄就清庫工作的生命線
- 2025-04-22烏海水泥庫清庫公司:專業守護,確保生產安全與效率雙贏
- 2025-04-22宣城水泥庫清庫公司:技術創新推動綠色升級
- 2025-04-15百色水泥庫清庫公司:綠色生產的生態融合實踐解析
- 2025-04-15山東水泥庫清理公司:清庫作業與綠色生產的完美融合
- 2025-04-11黃石水泥庫清庫公司:綠色施工,安全與效率的雙重提升
- 2025-04-11海東水泥庫清庫公司:專業助力,推動綠色生產新篇章
- 2018-01-13加強磚煙囪維修的早期養護
- 2018-07-14水泥煙囪人工拆除的方法?
- 2018-01-13煙囪拆除項目中切口要怎么設計
- 2018-01-13煙囪脫硫方案的對比結果分析
- 2018-01-13水泥煙囪維修縫處理方法
- 2018-01-13高空作業施工行業的特點
- 2018-01-13煙囪防腐原材料的安全知識
- 2018-01-13煙囪粉刷施工技術有哪些規定
- 2018-01-13煙囪腳手架搭設專項方案
- 2018-01-13煙囪內壁加固技術
